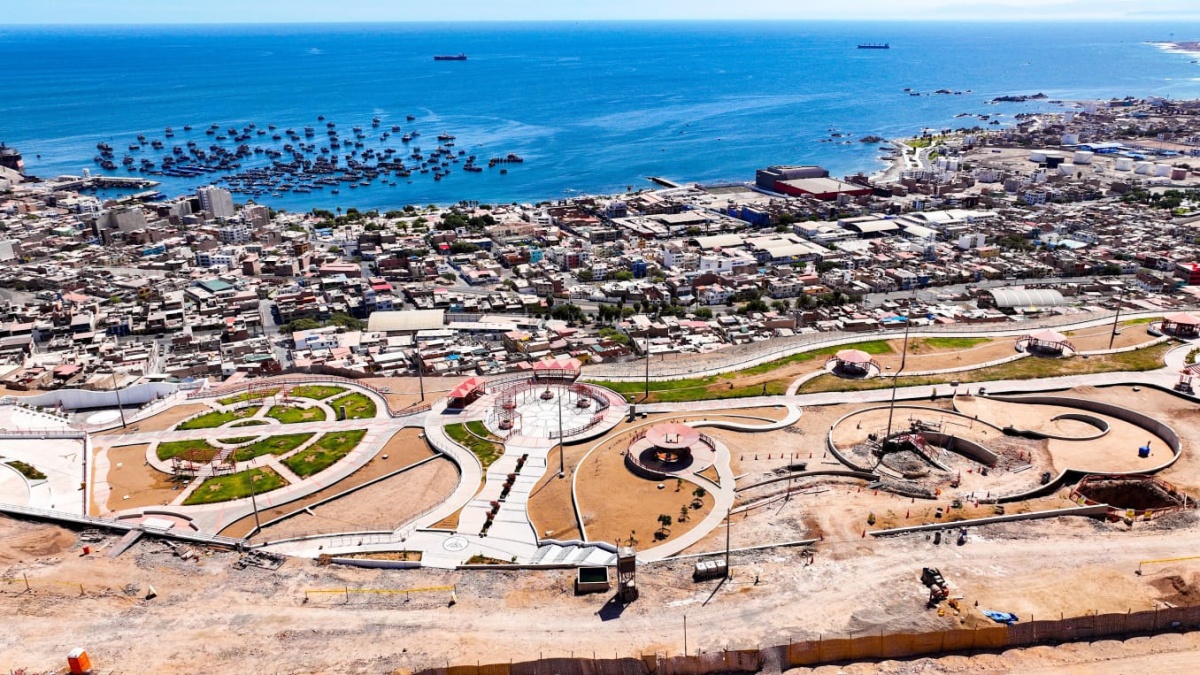

La Contraloría General advirtió nuevas situaciones de riesgo en la obra de ampliación del Malecón Superior Luis E. Valcárcel en Ilo, las cuales podrían generar más sobrecostos, retrasos y futuras controversias legales durante la ejecución del proyecto.
Uno de los principales cuestionamientos está relacionado con la instalación de una escultura de gran escala en un espacio distinto al contemplado en el expediente técnico. Según el órgano de control, la Municipalidad Provincial de Ilo prevé colocar el monumento en una plaza que ya fue construida y pagada, lo que obligaría a demoler infraestructura existente, entre ella plataformas, veredas y áreas verdes, generando un perjuicio económico y un uso ineficiente de recursos públicos.
De acuerdo con el Informe de Hito de Control N° 008-2026-OCI/0445-SCC, el área usuaria también elaboró términos de referencia y bases con condiciones ambiguas y contradictorias para el servicio de confección e instalación de la escultura, situación que podría dificultar a la entidad exigir el cumplimiento del contrato o aplicar penalidades ante eventuales incumplimientos.
La Contraloría recordó además que esta obra, ejecutada por administración directa, pasó de un presupuesto inicial de S/ 40 millones 252 mil 612 a S/ 74 millones 19 mil 401, luego de 15 modificaciones presupuestales. A ello se suma que, pese a haber iniciado en octubre de 2021 con un plazo original de 480 días, el proyecto ya registra 13 ampliaciones de plazo y fue reprogramado hasta el 21 de julio de 2026.

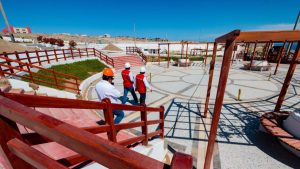

Sin embargo, al mes de abril, la obra apenas alcanzaba un avance físico de 53.20 % y un avance financiero de 52.80 %, lo que refleja el desfase existente en una infraestructura que debía estar culminada hace tiempo.
Otro punto advertido por el órgano de control es que los funcionarios planean iniciar la ejecución de los sectores A y B, pese a que el presupuesto anual fue reducido este año, dejando sin fondos suficientes los sectores C y D, que ya se encuentran en ejecución desde 2021.
La Contraloría también recordó que un informe de auditoría de cumplimiento previo ya había detectado fallas técnicas en todo el expediente técnico de la obra. Las observaciones fueron comunicadas al alcalde de la Municipalidad Provincial de Ilo para que se adopten las medidas preventivas y correctivas correspondientes.
