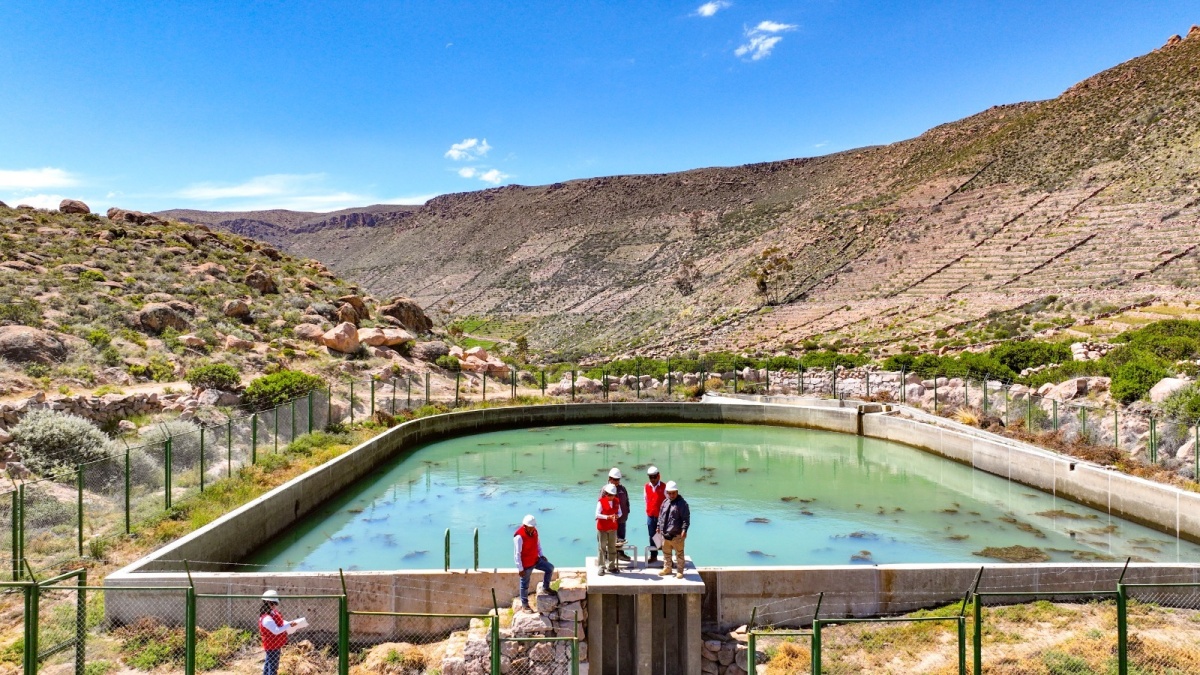

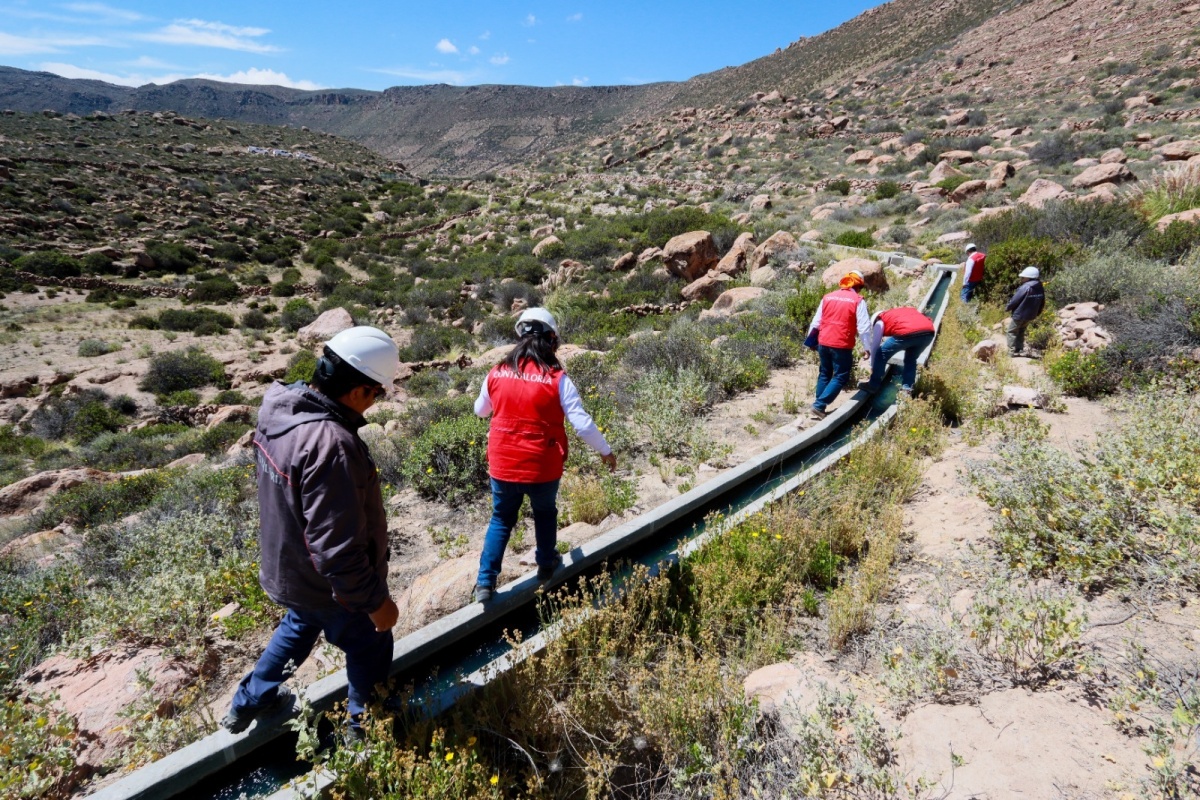

Tacna.- En el marco del Operativo Nacional de Control Territorial Multisectorial, que se desarrolla del 20 al 24 de abril en todo el país, la Gerencia Regional de Control de Tacna inició una auditoría de cumplimiento a una obra de mejoramiento del sistema de riego que se ejecutó en el distrito Cairani de la provincia de Candarave, en el cual se invirtieron S/ 9 350, 176.71.

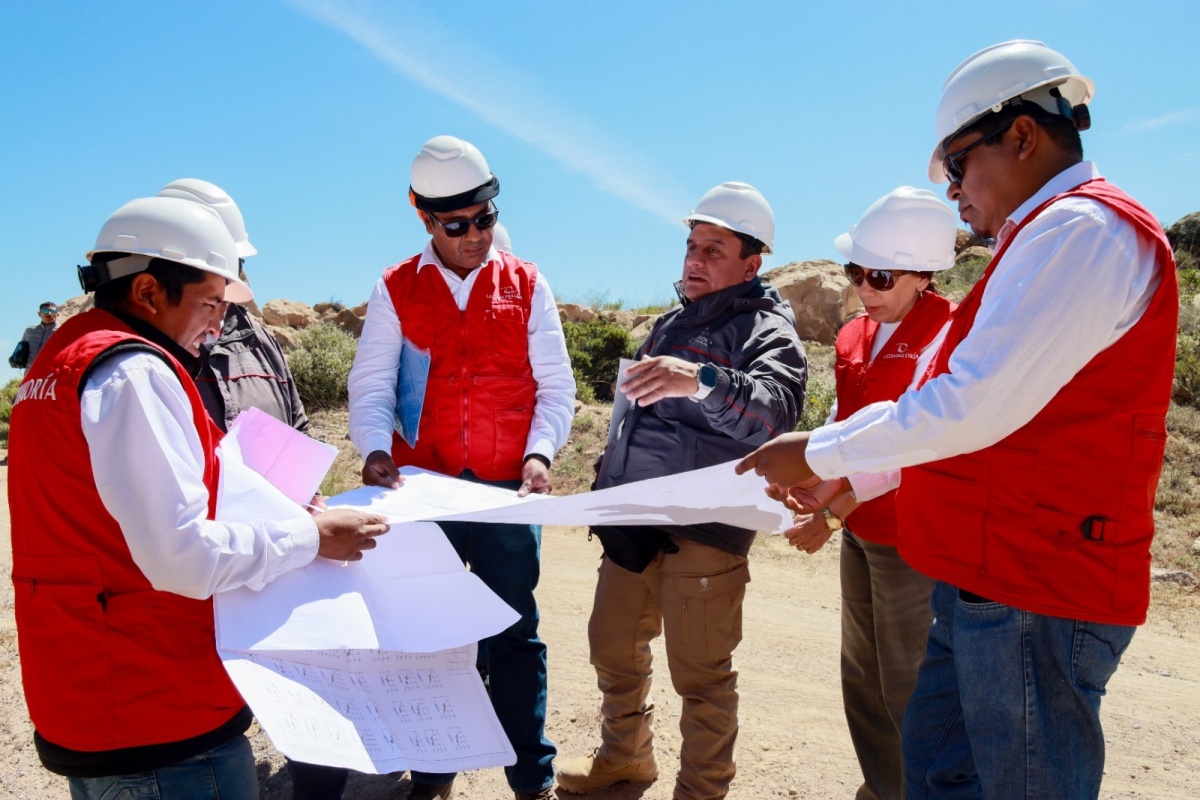

De esta manera la Entidad Fiscalizadora revisará el proceso de ejecución de partidas del proyecto; valorización de metrados; aprobación de ampliaciones de plazo por parte de la municipalidad, suspensión de obra por parte de la contratista, y liquidación de los contratos de obra y supervisión, entre otros hechos.
“Aquí nuevamente apreciamos que lo que falta es un trabajo de supervisión, de presencia en la obra para resguardar los intereses de la municipalidad y de la población. Esta obra tendrá un tratamiento diferente ya que concluyó hace dos años. Aplicaremos un servicio de control posterior, nos hemos acreditado y en corto tiempo vamos a definir qué ha pasado y si hay responsabilidades que identificar lo haremos”, explicó Edmundo Guardia Yzaguirre, Vocero de la Contraloría General, quien lidera el operativo en la región Tacna.
El proyecto fue aprobado con la finalidad de incrementar el rendimiento de producción y productividad en las secciones de riego Pia Pia, Callampaya, Challacahua y Puruma del comité de usuarios de Cairani, mediante el mejoramiento de la infraestructura hídrica, para mejorar el abastecimiento de los recursos hídrico, creando mejores condiciones para los agricultores asentados en la zona y para que no abandonen sus tierras agrícolas.
PALACIO MUNICIPAL CANDARAVE

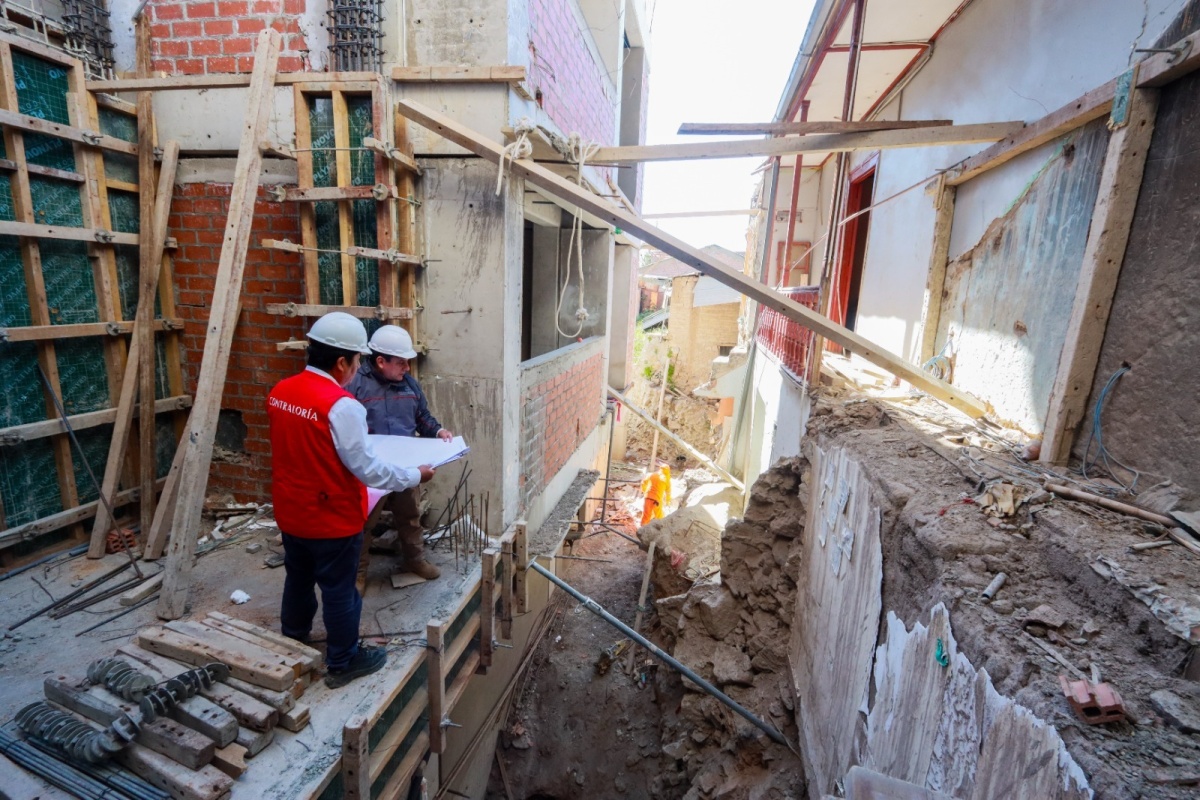

Las comisiones de control también inspeccionaron la obra “Mejoramiento del servicio de habitabilidad institucional en la Municipalidad Provincial de Candarave de la provincia de Candarave”, en donde se evidenció que los trabajos 3no concluirán en la fecha prevista (25 de abril), debido a que la contratista está aún a la espera que la Entidad responda consultas realizadas respecto al proyecto.
“Posiblemente la obra se culmine a fines de agosto de este año, y esto se debe a que inicialmente se iba demoler una infraestructura que esta colindante a la obra pero hubo un cambio de posición institucional, y el detalle de una canal de riego que pasa cerca. Nuestra labor va a ser apoyar para que la obra culmine sin generar mayores gastos a la entidad, explicó Guardia. En la actualidad la obra valorizado S/ 10 681 505,88 tiene un avance físico 57% y financiero 65.30%.
