Se detectaron deficiencias en la colocación de acero en muros de contención y ausencia de especialistas clave en la obra valorizada en más de 4 millones de soles.

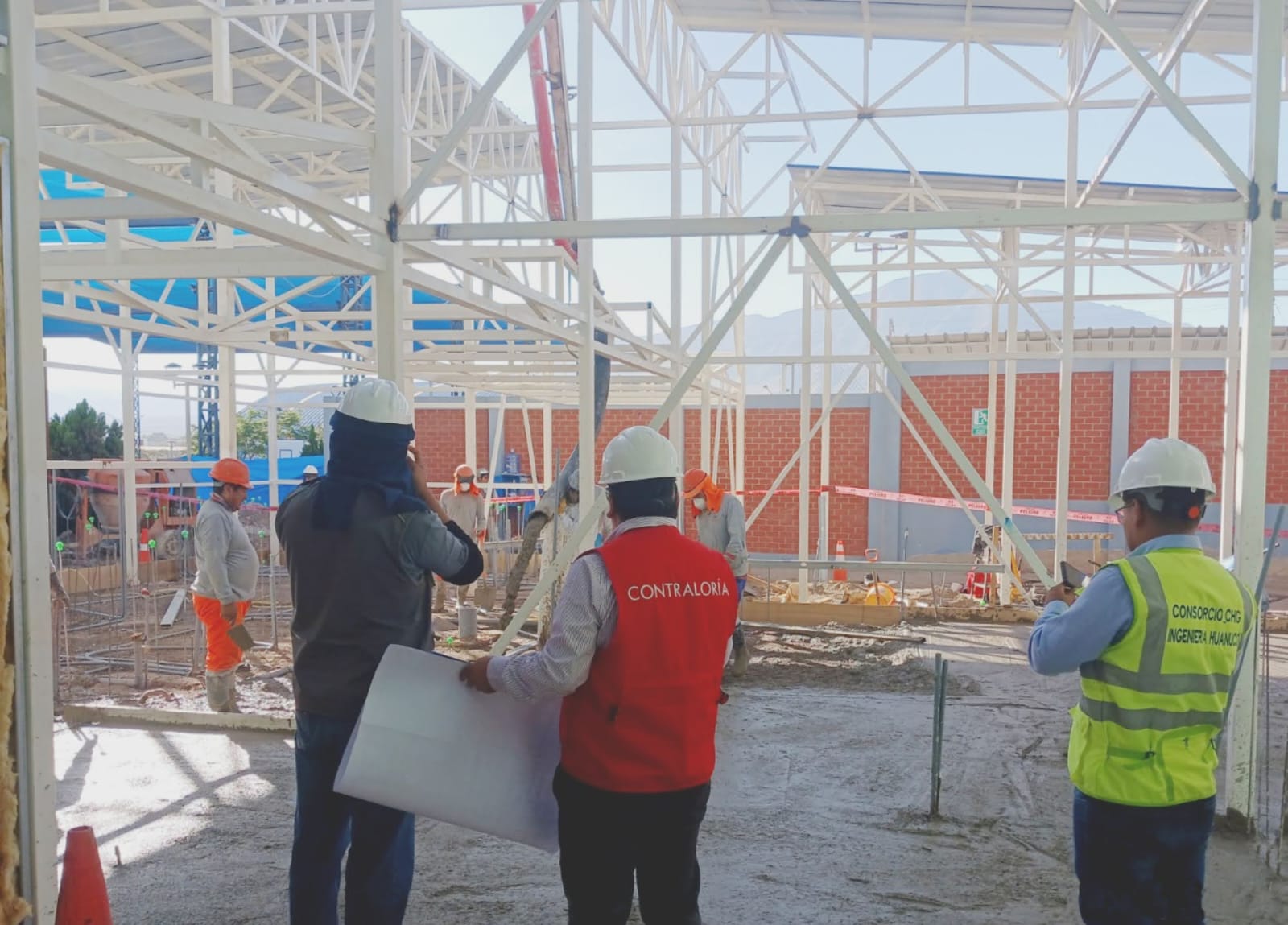

La Contraloría General de la República detectó riesgos en la construcción de los laboratorios de la Escuela Profesional de Medicina de la Universidad Nacional de Moquegua (UNAM), entre las que se encuentran principalmente atraso en la ejecución de obra, inadecuada colocación de acero en muros de contención, ausencia de personal clave y el uso de certificados de calidad sin acreditación oficial, lo que afectaría al comportamiento estructural de la infraestructura y el adecuado uso de los recursos públicos.
En el Informe de Hito de Control N° 5 (004-2026-OCI/5573-SCC), que evaluó la ejecución de la obra durante el periodo 21 al 27 de abril de 2026, se advierte retrasos en la ejecución de la obra que contempla la construcción de infraestructura para laboratorios de anatomía, fisiología, farmacología y un centro de simulación quirúrgica. Cabe mencionar que la ejecución de obra inició el 13 de agosto de 2025 y debieron culminar en 180 días calendarios. Tras una suspensión de plazo por 95 días calendarios, la obra reinició el 12 de enero de 2026, teniendo como nueva fecha de culminación al 13 de mayo de 2026; sin embargo, la obra continúa en ejecución.
Durante la inspección realizada, se constató que la colocación del acero de refuerzo en los muros de contención no coincide con los planos de diseño. Además, se identificó que las uniones o empalmes de las varillas de acero son más cortos de lo exigido por las especificaciones técnicas, situación que compromete el comportamiento estructural y la durabilidad de la edificación.
Otro hecho relevante es la ausencia de personal clave en la obra, como los especialistas en arquitectura, tanto por parte del contratista como de la supervisión, así como la ausencia del supervisor; todo esto según los cronogramas de asistencias aprobadas. Esta falta de vigilancia técnica podría ocasionar que la obra se ejecute con deficiencias técnicas afectando a la calidad de la obra.
Asimismo, se verificó que el contratista presentó certificados de control de calidad de materiales emitidos por laboratorios que no cuentan con la acreditación del Instituto Nacional de Calidad, contraviniendo las bases del contrato. También se detectaron deficiencias en seguridad laboral, como botiquines con medicamentos incompletos, poniendo en riesgo la integridad de los trabajadores.
El informe de control concurrente, que evaluó el hito de ejecución al mes de abril de 2026, fue notificado al rector de la UNAM para que se adopten las acciones que correspondan y aseguren la calidad de la obra.
